Wegen- en rioleringswerken A. Tersagostraat - R. Verbelenstraat (Puurs)
Algemene info
- Startdatum
- 10 juni 2025
- Einddatum
- 30 juni 2026
Omschrijving
De voorbije twee jaar hebben de nutsmaatschappijen de nodige voorbereidende werken uitgevoerd. Hierdoor kan de aannemer meteen starten met de wegen- en rioleringswerken.
Wie voert de werken uit?
De werken worden uitgevoerd door DCA Infra uit Beerse. De werfkeet vind je in de Verbelenstraat, ter hoogte van nr. 43.
Presentatie aannemer infomoment juni 2025
Timing en fasering van de werken

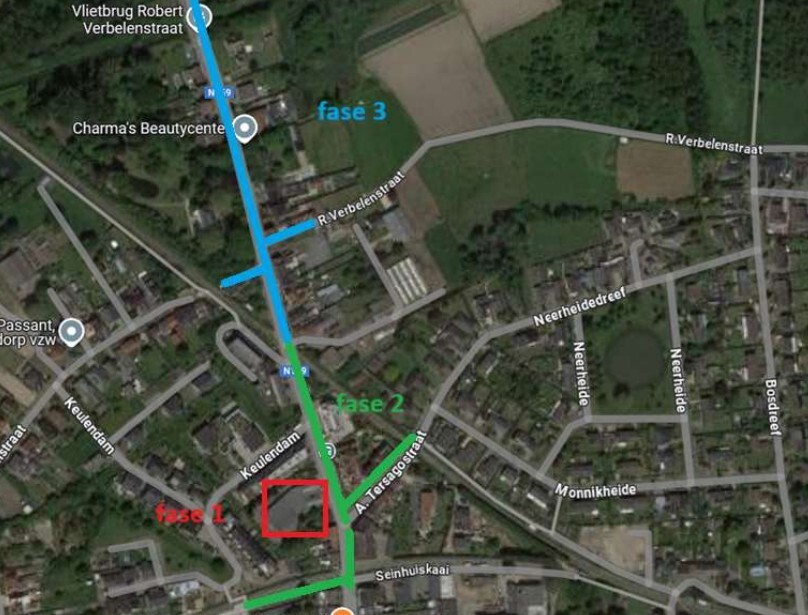

De werken duren tot eind juni 2026 en worden in drie fasen uitgevoerd:
- Fase 1 (rood): Binnengebied Seinpoort: uitgevoerd
- Fase 2 (groen): R. Verbelenstraat - A. Tersagostraat (tussen twee spoorwegen): bijna uitgevoerd
- Fase 3 (blauw): R. Verbelenstraat tot Vliet en zijstraten: in uitvoering

Fase 1: Binnengebied Seinpoort
Het binnengebied is aangelegd (nog geen beplanting).
Fase 2: R. Verbelenstraat en A. Tersagostraat (tussen twee spoorwegen)
Tijdelijke hinder (19 februari – 4 maart)
- Tussen 19 februari en 4 maart zal aannemer DCA een deel van de weg en de parking achter de kerk in Puurs heraanleggen (blauw omlijnde zone).
- Hierdoor zijn een aantal parkeerplaatsen op de grindparking tijdelijk niet beschikbaar.
- De private garages in de werfzone (aangeduid met rood kruis) zijn niet bereikbaar tijdens deze periode.
Tijdelijk parkeerverbod F. De Bondtstraat
In het kader van deze werken wordt er een tijdelijk parkeerverbod ingevoerd in de F. De Bondtstraat. Dit is nodig om een vlotte doorgang te garanderen voor verkeer dat wordt omgeleid via de Eikevlietbaan en de N16. Zo willen we de bereikbaarheid en veiligheid voor alle inwoners van Puurs verzekeren.
- Belangrijk om te weten:
- Parkeren is verboden zolang de werken in de R. Verbelenstraat duren
- Stilstaan is wél toegelaten voor:
- laden en lossen
- het uitladen van boodschappen of passagiers aan uw woning
- Alternatieve parkeermogelijkheden in de buurt:
- Station van Puurs (± 250 m)
- Bosdreef – Monnikheide (± 250 m)
- Merkenveld (± 250 m)
Bereikbaarheid
- De verbinding centrum Puurs – Bornem blijft onderbroken tot het einde van fase 3, Al wordt dit tijdens de werken geëvalueerd.
- Einde werken: januari 2026 (nog geen toplaag asfalt en beplanting)
Fase 3: R. Verbelenstraat tot Vliet en zijstraten
Timing
- Start werken: begin december 2025
- Onderlaag asfalt rijweg: eind februari 2026
- Einde werken: mei 2026
Nog te realiseren werken
- Huisaansluitingen
- Goten, fundering, beton fietspad
- Onderlaag asfalt en voetpaden
- Toplaag asfalt, vaste signalisatie en markeringen
- Groenaanleg
- Balustrade brug de Vliet
Verkeersveiligheid
Om de werken veilig en vlot te laten verlopen, vragen we iedereen omverplaatsingen door de werfzone zoveel mogelijk te vermijden.
